案例分析題1【2015真題】
【背景資料】
某公司承接道路改擴建工程,道路長度3.3km,設計寬度40m。 這是一條上下延伸的雙倍寬度道路。 對現有路面進行銑刨并鋪面層,形成向上的高速公路。 新建高速公路面層為三層熱拌瀝青。 混合物。 項目內容還包括新建雨水、污水、供水、供熱、燃氣工程。 該項目采用工程量清單計價; 合同要求4月1日開工,當年竣工。
項目部進行了現狀調查:該項目位于城市繁華的老城區。 目前道路寬度12.5m,人機混行,擁堵頻繁; 兩側不少企事業單位和住宅樓均位于道路紅線以內; 地下設施陳舊,管道較多,需要拆除搬遷。 項目部根據現場勘察,分析了項目建設的特點和存在的風險,對項目建設進行了全面部署。
施工前,項目部編制了交通疏導方案,經相關管理部門批準后組織實施。
為了保證瀝青面層的外觀質量,項目部決定對瀝青底層和中面層進行分段施工,然后放行交通,攤鋪整個面層。 施工過程中,由于拆除進度滯后,面層施工時間推遲至當年12月中旬。 項目部簡單清理了中間層,然后鋪裝了面層。
施工期間,根據施工單位意見,增設3個路口,結構與新路相同。 交叉口施工質量驗收通過后,項目部將按增加的工作量作為計算合同變更調整費用的依據。
【問題】
1、本項目建設部署應考慮哪些特點?
2、簡述本項目交通引導的總體思路。
3. 道路面層施工實踐中存在哪些質量隱患? 對于存在的隱患,應采取哪些預防措施?
4. 路口增加的工作量應如何衡量和定價?
【參考答案】
1、本項目建設部署應考慮的特點:
(1)除道路改擴建外,還新建雨水、污水、供水、供熱、燃氣工程。 建設學科數量多,專業項目交錯;
(2)合同要求4月1日開工,當年竣工。 施工周期短、時間緊、任務重;
(3)項目位于城市繁華的老城區。 目前道路寬度12.5m,人機混行,擁堵頻繁,交通狀況相對復雜;
(4)兩側密集聚集的企事業單位和居民多位于道路紅線范圍內,拆遷作業難度大。 拆除進度會影響開工時間,必須考慮;
(5)地下舊管線較多,需要拆除修復。 土方開挖和施工時,應考慮地下管線的狀況以及有關部門的配合和協調。
2、本項目交通引導總體思路:
(1)項目部根據施工設計圖紙和施工部署,調查場地及周邊交通量和高峰期,預測高峰流量,研究設計道路占用范圍、持續時間、圍擋警示布置。
(2)排查現場居民出行路線,并結合規劃圍擋設計,劃定臨時用地范圍、施工區域、辦公區域等出口位置。 應減少施工車輛與社會車輛交叉,避免交通擁堵。
(3)對擬設置臨時施工通道、引橋的地點進行詳細的現場勘察,充分利用現有條件。
(4)交通誘導方案的設計必須認真考慮各種因素,滿足社會交通流量,保證高峰時段的需求,選擇最佳方案,制定有效的保障措施。
(5)交通疏導方案應有利于施工組織和管理,保證車輛、行人通過施工區域安全、暢通,盡量減少施工對群眾和社會經濟生活的影響。
(6)施工現場管理應納入交通疏導,根據不同施工階段設計交通疏導方案。
(七)交通引導圖應當與場地平面布置圖相一致。
(八)采取不同的組織方式,保證交通流量和高峰期需求。
(九)交通疏導方案應當制定交通疏導保障措施,經交通管理、道路管理部門批準后組織實施。
3. 路面施工實踐中存在的隱患及預防措施:
(1)質量隱患:瀝青面層攤鋪于當年12月施工。 由于12月氣溫較低,冬季嚴禁瀝青路面鋪設。 如果攤鋪溫度太低,混合料就會報廢。
預防措施:氣溫較低時,可適當提高混合料出廠溫度,運輸車輛可加裝保溫措施,保證攤鋪溫度。
(2)質量隱患:簡單清理中面層后,再施工面層。 由于交通提前開通,中層與面層的附著力無法保證,僅靠簡單的清洗并不能達到良好的效果。 預防措施:仔細清理中面層后,涂一層粘層油,然后鋪面層。 這樣可以加強瀝青層之間的粘結作用,提高整體強度。
4. 新建工程量是建設單位要求的,因此合同價應以設計變更的形式進行調整。 由于其結構與新建道路相同,若新建工程量超出合同范圍的,合同范圍內的價格按原合同金額及單價計算,金額超出合同范圍的,按協議調整; 新建工程量不超出合同范圍的,按照原合同數量和原合同單價計量。
案例分析題2【2014年真題】
【背景資料】
A公司承接天然氣管道工程。 管道總長4.5km,設計壓力4.0MPa,材質1485。除穿越寬50m不通航河流時采用泥水平衡法頂管施工外,其余采用露天開挖。 施工方B公司負責該工程的監理。
項目開工前,A公司對施工現場進行了勘察,對地下設施、管道及周邊環境進行了勘察。 了解水文地質情況后,建議將頂管方式改為水平定向鉆施工。 變更手續經建設單位批準后辦理。 A公司制定了水平定向鉆施工專項方案。 建設單位組織B公司總工程師等5名專家對專項方案進行論證。 項目部根據論證意見進行修改并辦理審批手續。
為了順利完成穿越施工,各參建單位不僅研究設定了鉆進軌跡,還在現場使用專業泥漿配制泥漿液,在定向鉆穿越過程中起到以下作用:軟化堅硬土層,調整鉆井方向,潤滑鉆具并為泥漿馬達提供保護。
項目部按照穿越建設專項規劃組織施工。 施工完成后,進行管道功能測試后方可投入使用。
【問題】
1、簡述A公司將頂管方式改為水平定向鉆施工的原因。
2、指出本項目專項規劃論證中的不符合規定的地方,并給出正確處理辦法。
3. 盡量補充水平定向鉆井泥漿在鉆井中的作用。
4. 列出水平定向鉆進與頂管施工不同的主要工序。
5、本項目如何對管道進行功能測試?
【參考答案】
1、A公司將頂管法改為水平定向鉆施工的原因:頂管法施工成本高,施工距離長; 定向鉆施工速度快,施工距離短。 背景資料中,河道寬度為50m,施工距離短,適合水平定向鉆施工。
2、本項目專項方案論證中的違規行為及正確做法:
(一)不符合規定的:建設單位組織專家進行專項方案論證。
正確做法:A公司(施工單位)應組織專家論證。
(2)不符合規定:專家組成員包括B公司總工程師。
正確做法:參與本項目建設的各方人員均不得以專家身份參加專家論證會。 因此,專項規劃論證專家組成員中不應包括建設、監理、施工、勘察、設計等單位的專家。
3. 水平定向鉆進泥漿在鉆進過程中的作用還包括:攜帶和懸掛鉆屑、穩定孔壁、減小旋轉扭矩、拔管阻力等。
4. 水平定向鉆進不同于頂管施工的主要工序:鉆機定位、先導孔施工、擴孔施工、回拖管道、泥漿配置。
5、本工程管道的功能試驗應按管道吹掃、強度試驗、嚴密性試驗的順序進行。
(1)管道吹掃:管道及其附件組裝完畢后、試壓前,應按設計要求進行氣體吹掃或清管球清洗。
(2)強度試驗:需進行氣壓試驗和水壓試驗。
(3)氣密性試驗:氣密性試驗應在強度試驗合格、所有燃氣管道安裝完畢后進行。
案例分析題三【2013真題】
【背景資料】
某公司低價中標橫跨城市主干道的鋼混結構橋梁工程。 城市主干道橫斷面如圖3-1所示。
三跨連續梁橋跨組合:30m+45m+30m。 鋼梁(單箱單室鋼箱梁)工廠預制5節,現場架設拼接。 段長為22m+20m+21m+20m+22m,如圖3-2所示。 橋面采用現澆后張法混凝土結構。 由于鋼梁拼接縫位于現有城市主干道上方,在主干道上方設置施工支撐和鋼梁段拼接平臺會對現有道路交通造成干擾。 針對該項目的特點,項目部編制了施工組織設計方案和專項配套方案。 專項扶持方案通過專家論證。 根據招標文件和程序,將鋼梁加工分包給專業公司,并簽訂分包合同。
【問題】
1、除了支架專項方案外,還需要準備哪些專項方案?
2、安裝鋼梁時如圖在足夠大的空地上有一段,主干道上應安裝多少個支撐? 是否有必要占用機動車道? 請解釋原因。
3. 建設扶持專項規劃需要哪些部門審批?
4. 簽訂鋼梁加工分包經濟合同需要注意哪些事項?
【參考答案】
1、除支架專項規劃外,需要編制的專項規劃還包括: (1)基礎施工(基坑、承臺、模板)規劃; (二)地下、地上管道防護方案; (3)預應力張拉及澆筑方案; (四)吊裝、運輸方案; (五)焊接、裝配圖; (六)監測測量計劃; (七)交通疏導方案; (八)設計、規范要求的其他圖紙。
2、安裝鋼梁時,主干道上應安裝兩個支架。 需要占用機動車道。
原因:通過分析圖紙,梁中心段長度為21m,主路及綠化寬度為24m,兩端支架正好落在主路內,距離路邊2m。
3. 建設支持專項規劃審批:
(1)專項施工方案由項目經理和技術負責人編制。 應根據專家意見修改確定,經建設單位技術負責人、項目總工程師、建設單位項目負責人審查簽字后實施。
(二)本案涉及園林綠化管理部門、路政管理部門、交通管理部門、產權單位等相關部門,應經其批準。
(三)報政府主管部門備案。 如有變更,按原程序重新審批。
4. 簽訂鋼梁加工分包經濟合同時應注意的事項: (一)分包合同必須在總合同的基礎上簽訂,并符合總合同的工期和質量要求; (2)本案屬于低價合同,應根據施工圖紙進行預算,嚴格控制分包價格,留有回旋余地; (3)應單獨簽訂安全管理責任協議,明確雙方需要協調配合的工作。
案例分析題4【2013年真題】
【背景資料】
某公司承建了一條單跨城市隧道,長800m,跨度15m。 地質條件復雜,設計采用淺埋、地下開挖方法。 支撐結構由施工單位直接分包給專業施工單位。
在施工準備階段,公司項目部建立了現場管理制度,建立了組織架構,制定了項目經理的崗位職責和工作程序。 在地下基坑加固支護材料的選擇中,通過不同摻量的噴射混凝土試驗,確定了最佳摻量。
施工階段,項目部根據項目特點,在施工現場采取了一系列職業病防護措施,安裝了通風裝置和照明設施。
項目預驗收階段,總承包商和分包單位分別向城建檔案館提交竣工驗收材料。 專業分包單位的材料由專業監理工程師直接簽字。
【問題】
1. 根據背景資料,該隧道可采用哪些淺埋地下開挖施工方案?
2、現場管理制度需要增加哪些人員崗位職責和工作流程?
3. 最佳摻量試驗應確定噴射混凝土的哪兩項控制指標?
4. 現場職業病防治措施還應增加哪些內容?
5、城建檔案館是否接受總包商和分包商分別提交的數據? 總承包工程施工數據采集和整理的原則是什么?
【參考答案】
1、根據背景資料,該隧道可選擇的淺埋地下開挖方法有: (1)雙側壁導坑法; (2)中心壁法(CD); (3)十字中心壁法(CRD); (4)中孔法、側孔法。
2、現場管理制度還需增加以下人員的崗位職責和工作程序: (1)項目安全總監; (二)項目技術負責人; (三)建筑工人; (4)資料員; (五)分包單位負責人; (六)組長; (七)倉管員、會計、保安等其他重要崗位。
3. 最佳摻量的試驗應確定噴射混凝土初凝時間和終凝時間兩個控制指標。
4. 現場職業病防治措施應當包括:
(一)設置保持空氣清潔或者溫度符合職業衛生要求的照明設施。
(二)設置除塵設備和消毒設施,消除粉塵危害和有毒物質。
(三)防止輻射、熱危害的裝置和隔熱、防暑、降溫設施。
(四)原料、加工物的職業衛生消毒設施。
(五)減少或者消除工作時噪聲、振動的設施。
5、城建檔案館不接受總承包商和分包商單獨報送的信息。
總承包工程施工數據采集和整理原則:
(1)總承包商負責收集、整理所有相關施工資料,分包單位應主動將相關施工資料移交給總承包商。
(2)隨著施工進度及時匯總信息,并按照有關規定認真填寫所需表格。
(三)項目數據應當是原始的,并應當隨著項目的進展按規定收集、整理和移交。
(4)竣工驗收前,建設單位應要求當?shù)爻墙n案管理機構對施工技術資料進行預驗收。 預驗收合格后,方可進行竣工驗收。
案例分析題5【2013年真題】
【背景資料】
A公司是某水廠改擴建工程的總承包商。 項目內容包括新建過濾器、沉淀池、清水池、進水管道以及相應設備的安裝。 設備安裝由B公司招標后實施。 施工期間,水廠必須保持正常運行。 新建的清水池為地下結構。 池體平面尺寸128m×30m,高度7.5m,縱向有2處變形縫。 截面及變形縫結構如圖3-3、圖3-4所示。 由于清水池為薄壁結構和屋頂,規劃確定混凝土沿清水池高度方向分三期澆筑,合理劃分清水池施工斷面。
A公司項目部進場后,將生產設備設置在在建構筑物附近的臨時設施內,其余臨時設施設置在原廠區構筑物之間的空地上,并簽訂了與水廠簽訂施工現場管理協議。 B公司進場后,A公司項目部安排B公司在廠內濾料堆場附近搭建臨時設施,導致部分濾料流失。 水廠物資部向B公司提出濾材損失賠償要求。
【問題】
1、分析本案施工環境的主要特點。
2、清水池高度方向需要設置多少個施工縫,應該設置在哪里?

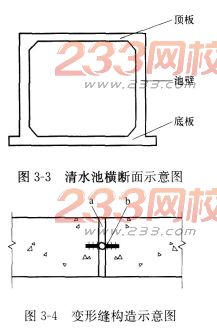

3. 標出圖3-4中材料a和b的名稱。
4. 簡述清水池劃分施工段的主要依據和施工順序。 清水池混凝土應澆筑幾次?
5、列出本項目其他類型的臨時設施,并在現場管理協議中注明責任方。
6. 簡述水廠物資部門的索賠程序。
【參考答案】
1、本案施工環境的主要特點:露天施工,環境復雜,風險高,交叉作業多,特種作業多如圖在足夠大的空地上有一段,需要大量協調,場地限制,新老項目同時施工同時,不間斷生產,環保文明。
2、清水池高度方向需設置2處施工縫。 一個通道位于地板池壁八字墻下方 150 至 200 毫米處,另一條位于屋頂八字墻下方 150 至 300 毫米處。
3. 圖3-4中,a材料名稱為防水填縫材料; b材料名稱為埋地止水帶。
4. 清水池劃分施工區段的主要依據: (1)相關規范要求; (2)設計具體要求; (三)施工縫、變形縫、柱的位置; (四)現有機械設備條件和勞動條件; (五)劃分應當有利于安全和質量; (6)施工方便。
清水池施工順序:測量放線→基坑開挖→地基處理→墊層層→防水層→底板澆筑→池壁澆筑→頂板澆筑→功能試驗。
清水池混凝土應分9次澆筑。
5、本項目其他類型臨時設施包括:
(一)辦公設施,包括辦公室、會議室、保安通訊室等。
(二)生活設施英語作文,包括宿舍、食堂、衛生間、淋浴間、閱覽娛樂室、保健室等。
(三)附屬設施,包括道路、現場排水設施、圍墻、大門等。
現場管理協議責任主體:A公司、水廠。
6. 水廠物資部門應由企業出面,通過監理單位提出反訴。 應根據總承包合同向A公司索賠,A公司根據分包合同向B公司索賠。 但水廠應當提供有效的損失證明,明確索賠理由和對象,并在一定期限內提出索賠金額。
案例分析第6題【2012年真題】
【背景資料】
A公司中標某市污水管道工程,全長1.7公里。 采用1.6-1.8m混凝土管,埋深-4.3--4.1m,井距8-10m。 地質條件為粘土質,地下水位置距地面-3.5m。 項目部決定采用兩臺頂管機同時作業。 1號頂管機從8號井起始井向北頂進,2號頂管機從10號井起始井向南頂進。 工作井直接采用檢查井位置(施工位置見圖3-5)。 A公司編制了頂管工程施工方案,并已通過專家評審。
施工過程中發生了以下事件:
(1)9號井因拆遷,無法開工建設。 第二臺頂管設備放置在項目部附近的社區綠地內,臨時存放28天。
(2)穿越施工條件具備后,為滿足施工方要求,項目部以10號井作為第二臺頂管設備的起始井,頂進至原8號井。施工計劃經項目經理批準后實施。
【問題】
1、本項目是否需要制定專門的工作井計劃? 解釋一下原因。
2、如果設備臨時存放在小區綠地內,需要辦理哪些手續或手續?
3、將10號井改為頂進8號井的起始井需要做哪些技術準備?
4. 項目經理批準施工變更計劃是否合適? 解釋原因。
5、項目部能否就事件(1)的拆遷影響向施工方索賠? 如果是,請簡要描述索賠項目。
【參考答案】
1、本項目的順利開展需要制定專項計劃。
原因:工作井由檢查井改造而成。 埋深為-4.3~-4.1m,最淺深度達-5.7m。 混凝土管直徑1.6~1.8m,帶水頂。 管道工程屬于危險性較高的分項工程,必須編制專項施工方案并經專家論證。
2、設備臨時存放在社區綠地內的,應履行的程序或手續:須經市人民政府城市綠化管理部門批準,并辦理臨時用地手續。按有關規定處理。
3、10號井變更為頂進8號井的起始井時,應做好技術準備:必須履行變更手續; 施工前必須編制專項施工方案,并按照規定程序報批準; 技術負責人應當對施工人員進行書面技術交底,并在交底材料上簽字、保存、歸檔; 調查和保護施工影響區的構筑物和地下管線; 加固檢查井,布置千斤頂、千斤頂、背板; 在工作井上方設置截水溝和防洪墻,防止地表水流入工作井; 工作井內交通疏導方案、設置圍擋、警示標志、夜間紅燈警示; 并監測橋梁的變形。
4. 項目經理批準施工變更是不合適的。
原因:施工方案變更須經企業負責人及總監理工程師批準后方可實施。
5、項目部可就事件(1)的拆遷影響向建設單位索賠。 索賠項目:工期、機械人工費、人員人工費、利潤。
案例分析第7題【2011年真題】
【背景資料】
某項目部承接某小區道路建設工程,制定了詳細的交通疏導方案,統一設置了各類交通標志、隔離設施、夜間警示信號等。 沿街居民出入口均安裝了充足的照明設施。
該項目需要設置降水井,設計提供地下管線信息。
施工期間發生了以下事件:
事件一:因位置狹窄,部分圍欄設施占用綠化帶,收到綠化管理部門警告。
事件二:實名檢查時發現該工人的工作證上只有姓名,沒有其他信息。
事件三:排水井套管施工過程中,施工人員在開挖過程中發現過街電力管道套管,項目部要求停止施工,降低開挖高度,繞行施工。
【問題】
1、關于背景信息中交通疏導方案的實施,還應增加哪些額外保障措施?
2. 在事件1中,圍欄設置存在什么問題以及如何糾正?
3. 事件2中,按照勞務實名制,勞務人員佩戴的工卡上還應包含哪些內容?
4. 事件3中,建設單位的管道勘察可能存在哪些缺陷?
【參考答案】
1.為保證交通疏導方案的實施,應增加以下保障措施: (1)嚴格劃分警戒區、上游過渡區、緩沖區、作業區、下游過渡區、終止區; (2)嚴格控制并暫時占據道路時間和范圍; (3)為運營工人提供安全教育,培訓和評估,并與運營團隊簽署建筑交通安全責任合同; (4)基于現場更改及時引導交通車輛,以為行人提供便利; (5)根據建筑計劃,建筑工地將在主要道路交通交叉路口建立全職交通,以積極幫助交通警察指導建筑和社交交通; (6)必要時架起橋梁。 創建必要的條件,以確保居民的旅行和夜間建設。
2.現有的問題:尚未批準綠化綠化帶的圍欄占領。
更正:首先停止職業或將其恢復到原始狀態,向人民政府的城市綠化行政部門申請臨時土地使用程序,并優化工作區。
3. 建筑人員的工作徽章的內容應包含:ID號,工作類型和分包公司。
4. 在事件3中,建筑部門的管道調查可能會有缺陷:(1)進入現場后,沒有建筑方提供的工程地質調查局報告,在基礎坑挖掘范圍內提供的各種管道和地面建筑物,影響力范圍。 以及其他相關信息,沒有咨詢相關的專業和技術信息,也沒有掌握管道的施工年齡,使用狀態,位置,埋葬深度和其他數據; (2)信息尚不清楚,與實際情況不一致,或者管道的實際情況不反映在信息中。 ,未能與規劃部門和管道管理部門詢問,并且未能在必要時在存在管理單位人員在場的情況下進行坑勘探以找出當前情況。 對于基礎坑影響范圍內的地面和地下建筑物(結構),必須咨詢相關信息,并且必須進行現場調查以了解結構的基礎和結構形式。 標記實際條件,例如所研究管道,地下建筑物的位置和埋葬深度(建筑計劃)的比例,并在現場進行引人注目的標志。
案例分析問題8 [2010年實際問題]
【背景資料】
一家公司建立了一個城市跨河橋的標準,該橋梁是一個分為兩部分的橋梁,上部和下部是單獨的上部和下部。 上層結構是現場預應力的混凝土連續盒圍欄結構,跨度為70m+120m+70m。 正在建造的輕軌運輸項目的B標準高架橋是在A標準的兩個橋梁之間建立的。 結構形式是現場預應力的混凝土連續盒梁,跨度為875m+145m+87.5m。 這三座橋梁的間距緊密。 ,B-標準高架橋的上層建筑的底部比A標準橋甲板高350萬。 為了促進建筑協調,在談判之后,該公司還建造了B-標準高架橋。
標準下兩個橋的上層結構是使用碗式式支架構建的。 由于它們跨越的河流很小并且水面狹窄,因此項目部的建筑設計使用雙孔管道涵洞進行轉移,回填河流并將其壓實為支架基礎。 上層結構完成后,將進行挖掘并恢復到其原始狀態。 在支撐施工之前,使用施工負載的1.1倍用于預緊支持基礎。 在建立支架時,請保留傾斜度,以考慮承受施工負載后支架的彈性變形。 BID B的構建比BID A的構造始于BID A,這是由于河流挖泥連接節點的早期建設期,BID B的上部結構沒有使用支架方法的施工條件。
【問題】
1.在設計轉移管道涵洞時,公司的項目部門必須考慮哪些要求?
2.保留托架的傾角時還應考慮哪些其他變形?
3. 在支持構建之前先預付支持基金會的主要目的是什么?
4. 哪種方法最適合構建標準B連續梁? 說明此施工方法的正確澆注順序。
【參考答案】
1.設計轉移涵洞時,您必須考慮:
(1)河流涵洞的橫截面必須滿足施工過程中河流的最大流量要求。
(2)管道涵洞的強度必須滿足上負載要求。
(3)管道涵洞的長度必須滿足支撐基礎的寬度要求。
2.支架的保留傾角還應考慮到托架上的應力,支架基礎的沉降以及實力施加力后的各種變形而引起的非彈性變形。
3. 在支持構建之前先預加載支持基金會的主要目的是:
(1)消除施工負荷下基礎的非彈性變形。
(2)檢查基礎軸承能力是否滿足施工負荷要求。
(3)防止由于基礎沉降而導致的束混凝土裂紋。
4. 懸臂鑄造方法(懸掛式鑄造方法或懸掛籃法)最適合構建標準B連續梁。
澆注序列是:碼頭頂梁截面(第0塊)→碼頭頂梁截面(第0塊)兩側的對稱懸浮梁截面→側孔支架鑄入式梁部分→主梁中跨關閉部分。
